■はじめに

補助金申請が無事に「採択」された――。
しかし、ここで安心してはいけません。
実は、採択後の交付申請・事業実施・実績報告の流れを理解していないと、
「補助金がもらえない」「入金が遅れる」といったトラブルに直面します。

この記事では、採択後に必要な手続きとスケジュール管理のポイントを、
実際の流れに沿ってわかりやすく解説します。


■1. 採択=補助金確定ではない!「交付申請」がスタートライン

まず知っておくべきは、採択=補助金の確定ではないということです。
採択後には「交付申請」という手続きが必要になります。

交付申請では、次のような内容を提出します。

💡交付申請に必要な主な書類

  • 補助事業計画書(最終版)
  • 契約書・見積書・仕様書(確定版)
  • 資金計画書(資金調達方法を明示)
  • スケジュール表(実施期間を明記)

この交付申請で「補助対象経費」「実施期間」「補助金額」が正式に決まります。
審査官が「この計画なら実行可能」と判断して初めて、補助金事業がスタートします。

🔎 Point
交付申請前に契約や支払いをしてしまうと、その経費は補助対象外になります。
契約・発注・支払いは必ず交付決定後に行うことを徹底しましょう。


■2. 事業実施期間中 ― 資金・スケジュールの管理がカギ

交付決定後、実際に補助事業を実施します。
この期間は、証拠を残す管理体制が重要になります。

💡実施期間中に行うこと

項目内容
契約・支払い契約書・請求書・振込明細を保存
設備導入・運用導入状況を写真で記録(Before→After)
経費管理支出日・金額・用途をエクセルなどで整理
進捗報告一部補助金では中間報告が必要

🔎 Point
補助金は「後払い方式」です。
自己資金や融資で一時立て替えが必要になるため、資金繰り表を月次で更新しておくと安心です。

📉トラブル例

  • 見積金額と実際の支払額が異なる
  • 支払い日が実施期間外になっている
  • 領収書や明細の保存を忘れた

こうしたミスは補助金の減額・不交付につながるため、注意が必要です。


■3. 実績報告 ― 「成果を証明する」最終ステップ

事業完了後は、実績報告書を提出します。
ここでは、「本当に補助金の目的を達成したか」を報告する段階です。

💡実績報告の主な内容

  • 実際の支出金額と領収書・振込明細
  • 導入した設備・システムの写真
  • 投資効果(売上・生産性・コスト削減)
  • 成果比較(Before→Afterの定量データ)

🔎 Point
「申請時の計画とどの程度一致しているか」が審査の焦点です。
もし計画から変更が生じた場合は、事前に変更申請を出しておくこと。
事後報告では認められないケースが多いため要注意です。

📅提出期限の目安

  • 事業完了から30〜60日以内
  • 補助事業終了日の翌月末まで など(補助金ごとに異なる)

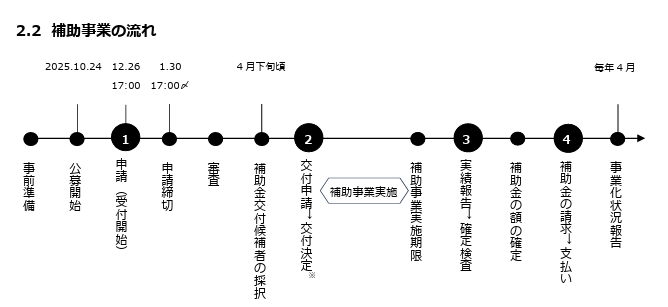

■4. 入金までの流れとタイムライン

実績報告書を提出し、審査で問題がなければ補助金が振り込まれます。
入金までは概ね1〜3か月程度かかります。

💡補助金入金までの全体スケジュール(目安)

フェーズ期間内容
採択発表0日結果通知
交付申請約1〜2週間必要書類提出・審査
交付決定約1か月補助対象経費が確定
事業実施約3〜6か月設備導入・支払い・運用
実績報告約1か月証憑提出・効果報告
入金約1〜3か月補助金振込(精算払い)

🔎 Point
申請から入金までは最短でも半年〜1年かかるのが一般的。
その間のキャッシュフローを踏まえて、融資やリース併用の資金計画を立てましょう。


■5. 採択後の“落とし穴”に注意

補助金事業では、以下のようなトラブルがよく発生します。

⚠️よくあるトラブルと対策

トラブル内容対策
支払い時期が対象外だった交付決定後に支払いを行う
領収書・明細の紛失支払直後にPDF化して保存
計画変更を報告しなかった変更時は事前に「変更申請」を提出
事業完了が遅延早めに補助事務局へ相談

🔎 Point
補助金は“書類で完結する制度”。
「現場でやっている」は通用しません。
証憑と書面で全て説明できる状態を保つことが信頼につながります。


■まとめ

補助金は、採択されたあとが本当のスタートです。
入金までの流れを理解しておけば、慌てることなく計画的に進められます。

  • 採択後:交付申請を提出(契約・支払いはその後)
  • 実施期間:証憑管理・写真記録・進捗報告
  • 実績報告:成果と経費を証明する
  • 入金:審査完了後に精算払い

この一連の流れをしっかり管理することで、
「安心して補助金を受け取れる企業」になれます。
